Комплексная котельная для золотодобычи: пар и тепло для технологических процессов и бытовых нужд
Техническое оснащение проекта:
Паровая мощность: 2 паровых котла производительностью 4000 кг/час
Параметры пара: Давление 10 Атм, температура 185 °C
Тепловая мощность: 1 водогрейный котел мощностью 2.5 МВт
Система подготовки воды: Комплекс водоподготовки 6 м³/час
Вызов: Энергообеспечение в сжатые сроки в условиях удаленного месторождения
Золотодобывающая компания столкнулась с задачей, где время равнялось деньгам. Для нагрева пульпы и комфортного проживания персонала в общежитиях требовался надежный источник тепла и пара. Ключевым условием была реализация проекта «под ключ» в экстремально сжатые сроки, без потери в качестве и надежности.
Решение: Автономный энергоцентр «под ключ» для суровых условий
Наш ответ — комплексная модульная котельная, способная одновременно решать две задачи: обеспечение технологического паром и отопления. Мы взяли на себя весь цикл — от проектирования и изготовления оборудования до монтажа и пусконаладки.
Преимущества нашего подхода:
Полный цикл «под ключ»: Клиент получил готовый к работе объект, избавив себя от необходимости координировать разных подрядчиков.
Оптимизация под технологию: Нагрев пульпы через паровую рубашку позволил организовать возврат конденсата, что значительно снизило нагрузку на систему водоподготовки и расходы на химреагенты.
Гибкость и надежность: Каскадная работа котлов зимой гарантирует бесперебойное тепло, а летом система задействует лишь 40% мощности, что экономит ресурсы.
Реализация: От проекта до запуска за 65 дней
Сроки были жесткими, но мы их соблюли благодаря слаженной работе и грамотной логистике.
Проектирование (45 дней): Для ускорения согласований мы привлекли местных проектировщиков, что позволило быстро адаптировать проект под региональные требования.
Изготовление оборудования: Параллельно велось производство: паровые котлы были готовы за 35 дней, а водогрейный — всего за 25.

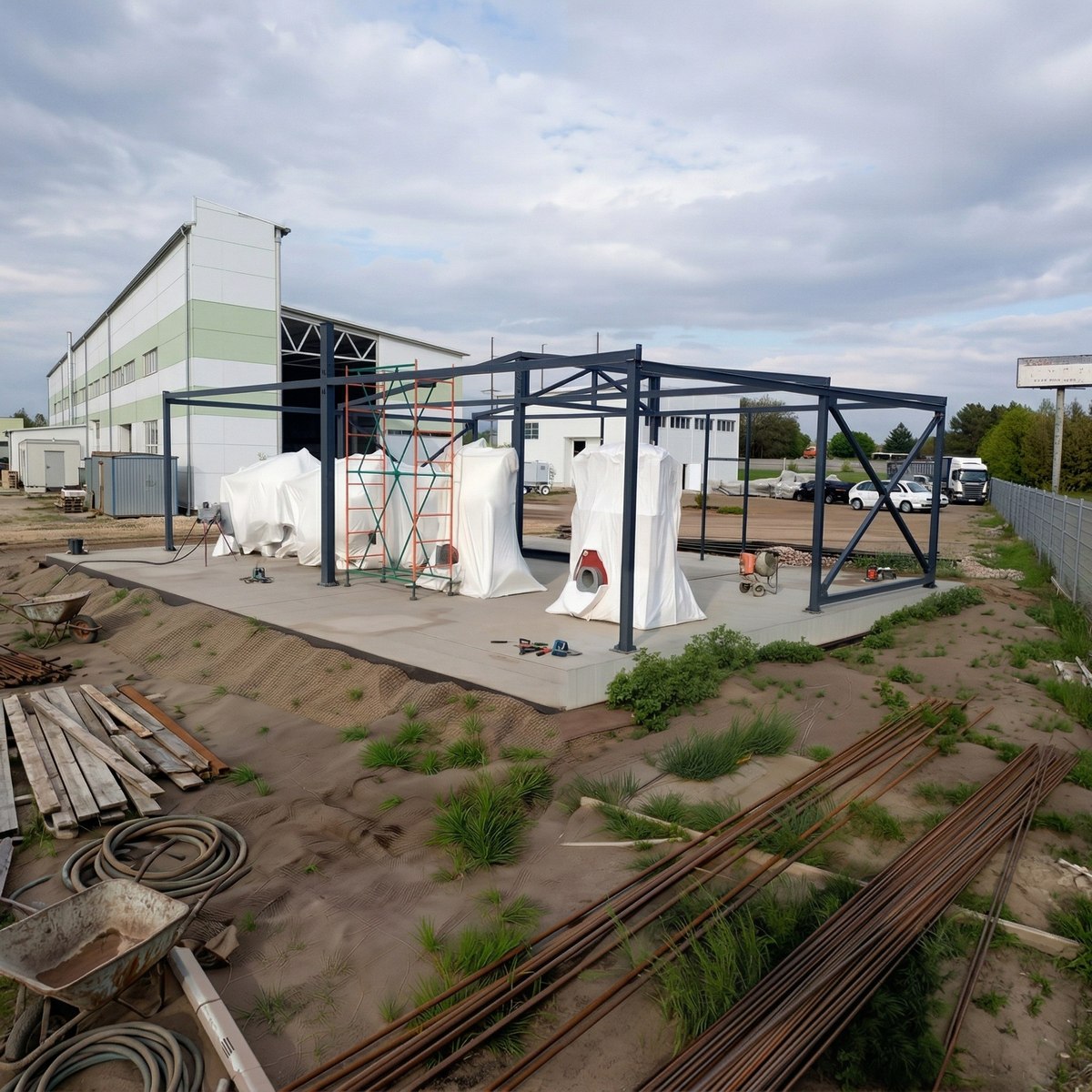

Строительно-монтажные работы (50 дней): Монтаж котельной был выполнен силами наших специалистов, что гарантировало качество и соблюдение технологий.
Общий срок реализации проекта от нуля до рабочей котельной — 65 дней.
Итог: Стабильная работа и подтвержденная экономическая эффективность
Оборудование успешно эксплуатируется в штатном режиме. Котельная демонстрирует гибкость, адаптируясь к сезонным нагрузкам: летом работает в энергосберегающем режиме, зимой — на полную мощность.
Ключевые результаты для заказчика:
Выполнены сроки: Проект сдан «под ключ» в оговоренные 65 дней.
Надежность: За весь период работы нареканий к оборудованию не возникло.
Экономия: Возврат конденсата и каскадный режим работы снизили операционные расходы.
Этот проект — пример того, как современные модульные котельные решают сложные задачи энергообеспечения в самых требовательных отраслях, таких как золотодобыча, обеспечивая надежность, эффективность и соблюдение сроков.
